Rakennuspaikka: etelään viettävä rinne, jota metsä suojaa pohjoispuolelta |
Vanha kärrypolku rakennuspaikan eteläpuolella |
Niitty rakennuspaikan eteläpuolella |
Näkymä itäpuolen laaksoon ja niitylle |
Ajotien ja rakennuspaikan alta jouduttiin valitettavasti kaatamaan useampi puu |
Vuosisata ei ehtinyt täyttyä |

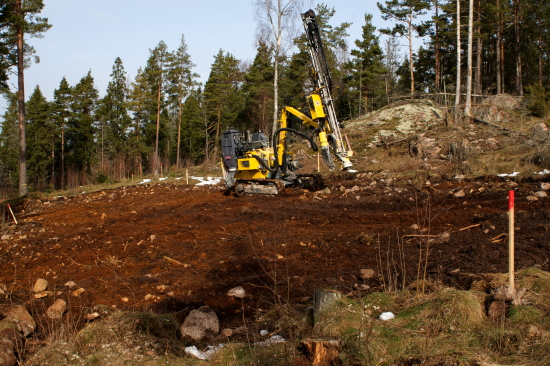

Ajotien pohjaa kaivetaan |
Oja ylärinteen puolelle |
Tasoitettu pohja odottaa suodatinkangasta ja mursketta |
Työmaatie valmiina |
Tulevan päärakennuksen kaakkoiskulma |
Porakaivo on porattu ja suojaputki asennettu |
Autotallin maanrakennustyöt ovat käynnistyneet |
Päärakennuksen ja autotallin välistä kanaalia louhitaan |
Päärakennuksen ja autotallin välinen kanaalikaivanto autotallin kellarista päin nähtynä |
LVI-putket valmiiksi asennettuina kanaalissa |
Sähköliittymää asennetaan |
Autotallin anturamuotteja asennetaan |
Päärakennuksen anturat on valettu: etualalla pääoven syvennys, taustalla takan antura |
Autotallin perustukset alkavat hahmottua |
Autotallin perustus on noussut lopulliseen korkeuteen |

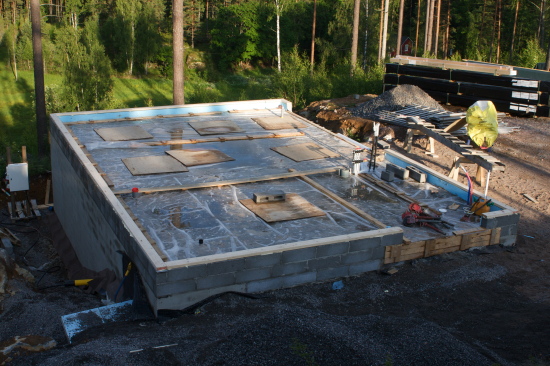

Autotallin sisäpuoliset täytöt meneillään |
Autotallin sisäpuoliset täytöt on tiivistetty |
Autotallin alapohja on eristetty ja liittolevyt asennettu kellarin päälle |
LVI-ratkaisut ja kaapelien suojaputket on asennettu raudoitukseen |

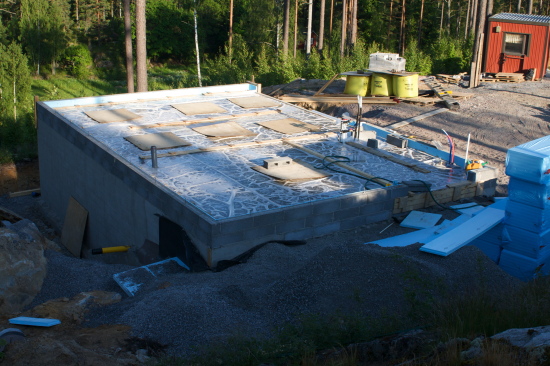

Autotallin lattia on valettu |
Autotallin alajuoksut on asennettu |
Autotallin takaseinän runko on pystytetty |
Autotallin pystyrunko on valmis ja kattovasat paikoillaan |
Autotallin tuulensuojalevytys on alkanut |
Autotallin takaseinän tuulensuojalevytys on tiivistetty ulkoverhouksen koolauksella |
Autotallin tuulensuojalevytys on valmis |
Autotallin katon raakaponttilaudoitusta valmistellaan bitumikermiasennusta varten |
Autotallin ikkunat on asennettu ja ulkoverhouksen naulaaminen on alkanut |
Autotallin ulkoverhous on lähes valmis |
Autotallin paperinen ilmansulku on asennettu ja saumat teipattu |
Vaakakoolaus 22x100-millisestä vajaasärmälaudasta ja alasauman tiivistys elastisella massalla |
Vaakakoolauksen päälle on asennettu ristiinkoolaus 22x100-millisestä vajaasärmälaudasta |
Saunan hirsikehikon veistäminen on alkanut Leppävirralla (kuva: Hakahirsi) |
Saunan hirsikehikon viides varvi on meneillään (kuva: Hakahirsi) |
Saunaa ympäröivän terassin lehtikuusialajuoksut on tervattu |
Saunan hirsikehikon pystytys on alkanut |
Saunan hirsikehikko on lähes tasakerrassa |
Saunan hirsikehikkoa viimeistellään |
Saunan yläpohja on valmistunut |
Sauna rautavihtrillikäsittelyn jälkeen |
Saunan hirsirunkoon on kiinnitetty vanerilapuilla seinästä irrotettu lehtikuusialajuoksu |
Saunan alapohjan kantava palkisto on tehty 48x198-puutavarasta |
Saunan alapohjan kantava palkisto on jäykistetty poikittaistuilla |
Saunan alapohjan 48x123-lankkuihin on sahattu noin 5 %:n kaato |
Saunan kiukaan sisemmän kuoren ja tulipesän pohjan muuraus on alkanut |
Metalliosia ei käytetty, vaan tulisijan päälle valettiin palkit tulenkestävästä valumassasta |
Sisäkuoren päälle on valettu kansi ja ympärille on muurattu ulkokuori, josta puuttuu ylin varvi |
Kiukaan luukku on kiinnitetty ulkokuoreen |
Saunan kiukaan valurautaluukku on noin sadan vuoden takaa |
Päärakennuksen kaivanto on valmis |
Päärakennuksen murskepatja valmiina anturamuotteja varten |
Päärakennuksen alapohjaan asennetaan 51x625-kertopuupalkkeja |
Päärakennuksen alapohjan kantava palkisto on valmis |
Päärakennuksen pystyrungon asennus on alkanut |
Päärakennuksen kaksoisrunko on valmistunut pohjoisseinän osalta |
Kantavat seinärakenteet ovat valmistuneet |
Päärakennuksen pystyrunko on valmistunut |
Päärakennuksen kattotuolit on asennettu |
Päärakennuksen runko on jäykistetty tuulensuojalevyillä |
Päärakennuksen kattorakenteet ovat valmiit ja vesikaton aluskermi on asennettu |
Vesikatto ja sen läpiviennit ovat valmiit ja julkisivulaudoitus on käynnistynyt |
Päärakennuksen ikkunat on asennettu ja ulkoverhous edistynyt |
Päärakennuksen pohjoispuoliskolla paksu selluvillakerros odottaa tiivistämistä |
Päärakennuksen eteläpuoliskon alapohjaa ei ole vielä eristetty lopulliseen vahvuuteen |
Paikoitellen selluvillaa oli liian vähän ja tiivistetty eriste painui alapohjapalkkien väliin |
Lisää eristettä kannettiin saavilla olohuoneen alapohjasta, jota ei vielä ole tarkoitus sulkea |
Eristetty alapohja peitettiin 18 mm:n vanerilla, jonka päälle tulee tällä kohtaa betonivalu |
Seinään on asennettu ilmansulkupaperi ja 12 mm:n havuvaneri sekä lattian betonivalu on tehty |

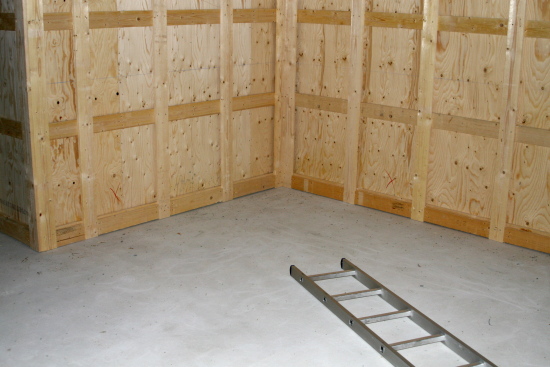

Seiniin on asennettu ristiinkoolaus 22x100-laudasta |
Raudoitus ja LVI-asennukset kylpyhuoneen kohdalla |
Vastavalettu betonilaatta kylpyhuoneen kohdalla |
Raudoitus ja LVI-asennukset WC:n kohdalla |
Vastavalettu betonilaatta WC:n kohdalla |
Raudoitus ja LVI-asennukset vierashuoneen kohdalla |
Vastavalettu betonilaatta vierashuoneen kohdalla |
Seinän liitoskohdassa on yhtenäinen ilmansulkukaistale ja alapohjassa paperin saumat limitetään |
Ilmansulkupaperin saumat on teipattu tiiviiksi |
18 mm:n havuvaneri puristaa ilmansulun limitetyt saumat tiiviisti yhteen ja jäykistää rakennetta |
Eristettä tiivistetään sitä mukaa, kun ilmansulku- ja levytystyö etenee |
